2018年一级建造师《工程项目管理》真题及答案(四)

时间:2021-11-23 17:25 来源:战考网

      61.我国建设工程常用的担保方式中,担保金额最大的是()。

  A.投标担保

  B.保修担保

  C.履约担保

  D.付款担保

  答案:C

  62.某施工企业承接了“一带一路”的国际项目,但缺乏具备国际工程施工经验的管理人员

  和施工人员,这类风险属于建设工程风险类型中的()。

  A.经济与管理风险

  B.组织风险

  C.工程环境风险

  D.技术风险

  答案:B

  63.当无驻厂监督时,未做结构性能检査的装配式混凝土预制构件,进场时应按规定进行实体检验,关于检验数量的说法,正确的是()。

  A.同一类型不超过500个为一批,每批随机抽取1个

  B.同一类型不超过1000个为一批,每批随机抽取1个

  C.同一类型不超过500个为一批,每批随机抽取3个

  D.同一类型不超过1000个为一批,每批随机抽取3个

  【答案】B

  64.双代号网络计划如下图,其关键线路有()条。


  A.4

  B.3

  C.2

  D.1

  答案:B

  65.关于工程项目政府质量监督的说法,正确的是()。

  A.施工单位应在项目开工前向监督机构申报质量监督手续

  B.政府质量监督的性质属于行政执法能力

  C.临时性房屋建筑工程也属于政府质量监督的范围

  D.质量监督机构可以聘请助理工程师协助质量监督工作

  答案:B

  66.关于工程变更的说法,正确的是()。

  A.承包人可直接变更能缩短工期的施工方案

  B.业主要求变更施工方案,承包人可以索赔相应费用

  C.工程变更价款未确定之前,承包人可以不执行变更指示

  D.因政府部门要求导致的设计,由业主和承包人共同承担责任

  答案:B

  67.工程咨询服务合同的计价方式主要采用()。

  A.总价合同和成本加酬金合同

  B.总价合同和单价合同

  C.单价合同和成本加酬金合同

  D.总价合同、单价合同和成本加酬金合同

  答案:A

  68.根据《生产安全事故报告和调查处理条例》,下列安全事故中,属于较大事故的是()。

  A.10人死亡,3000万元直接经济损失

  B.3人死亡,4800万元直接经济损失

  C.4人死亡,6000万元直接经济损失

  D.2人死亡,9万元直接经滑损头

  答案:B

  69关于单位工程竣工验收的说法,错误的是()。

  A.工程竣工验收合格后,施工单位应当及时提出工程竣工验收报告

  B.工程完工后,总监理工程师应组织监理工程师进行竣工验收

  C.对存在的质量问题整改完毕后,施工单位应提交工程竣工报告,申请验收

  D.竣工验收应由建设单位组织,井书面通知政府质量监管机构

  答案:A

  70.影响建设项目施工质星的环境因素是()。

  A.施工现场自然坏境、施工作业环境和技术坏境

  B.施工现场自然环境、施工作业环境和施工质星管理环境

  C.施工现场自然环境、技术环境和施工质量管理坏境

  D.施工作业环境、技术坏境和施工质量管理坏境

  答案:B

二、多项选择题

  71根据《建设工程监理规范》,工程建设监理实施细则应包括的内容有())。

  A.监理的工作范围

  B.专业工程的特点

  C.监理工作的流程

  D.监理工作的控制要点

  E.监理工作的目初值

  答案:BCDE

  72.下列成本计划指标中,属于数量指标的有()。

  A.工程项目计划总成本指标

  B.设计预算成本计划降低率

  C.责任目标成本计划降低率

  D按.主要生产要素划分的计划成本指标

  E.各单位工程计划成本指标

  答案:ADE

  73.下列具体情况中,施工组织设计应及时进行修改或补充的有()。

  A.由于施工规范发牛变更导致需要调整预应力钢筋施工工艺

  B.由于国际钢材市场价格大涨导致进口钢材无法及时供料,严重影响工程施工

  C.由于自然灾害导致工期严重滞后

  D.施工单位发现设计图纸存在严重错误,无法继续施工

  E.设计单位应业主要求对工程设计图纸进行了细微修改

  答案:ABCD

  74.根据《财政部关于印发<企业产品成本核算制度(试行)>的通知》(财会[2013]17号),建筑业企业可设置的成本项目有()。

  A.直接人工

  B.借款费用

  C.相关税费

  D.其他直接费用

  E.分包成本

  答案:ADE

  75.某混凝土工程的清单综合单价1000元/m3,按月结算,进度数据如下表。按赢得值法计算,3月末已完工作实际费用(ACWP)是9790千元。该工程3月末参数或指标正确的有()。


  A.已完工预算费用(BCWP)是9100千元

  B.进度偏差(SV)是-1600千元

  C.费用绩效指数(CPI)是0.93

  D.计划工作预算费用(BCWS)是10700千元

  E.费用偏差(CPI)是0.93

  答案:ABCD

  76.下列风险管理工作内容中,属于项目风险评估工作的有()。

  A.分析各种风险因素发生的概率

  B.分析各种风险发生的损失量

  C.确定风险等级

  D.确定风险量

  E.确定风险管理范围

  答案:ABCD

  77.关于生产安全事故应急预案的说法,正确的有()。

  A.应急预案体系包括综合应急预案,专项应急预案和现场处置方案

  B.编制目的是为了杜绝职业健康安全和环境事故的发生

  C.综合应急预案从总体上阐述应急的基本要求和程序

  D.专项应急预案是针对具体装置、场所或设施、岗位所制定的应急措施

  E.现场处置方案是针对具体事故类别,危险源和研究保障而制定的计划或方案

  答案:AC

  78.关于工程施工质量事故处理基本要求的说法,正确的有()。

  A.消除造成事故的原因

  B.正确确定技术处理的苑围

  C.确保技术先进、经济合理

  D.加强事故处理的检查验收工作

  E.确保事故处理间的安全

  答案:ABE

  79.暂缺

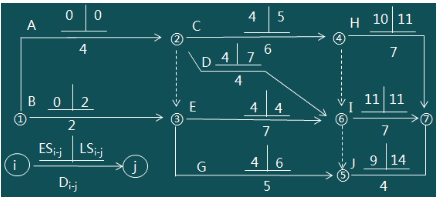

  80.某工程双代号网络计划如下图,已标出各项工作的最早开始时间(ESi-j)、最迟开始时间(LSi-j)和持续时间(Di-j)。该网终计划表明()。


  A.工作C和工作E均为关键工作

  B.工作B的总时差和自由时差相等

  C.工作D的总时差和自由时差样等

  D.工作G的总时差、自由时差分别为2天和0天

  E.工作J的总时差和自由时差相等

  答案:BCDE


分享到:
  • 扫码加建筑类考试老师微信
  • 进行“一对一”考试资讯
  • 注意:

  • .在添加客服时,备注自己要咨询的【考试种类+地区】

  • .先添加客服,再由客服按实际情况推荐给考试老师

  • .添加老师可咨询:考试信息+考试资料+交流群推荐

一级建造师报考服务咨询
头
考试答疑

网站介绍 企业新闻 考试动态 新媒体矩阵 合作推广 网站声明 全站导航 加入我们 帮助中心 联系我们

苏ICP备案号18066411号-3 icp备:苏B2-20200036 地址:南京市鼓楼区湘江路32号

Copyright@2020-2022南京双引号网络科技有限公司 ALL Right Reserved
